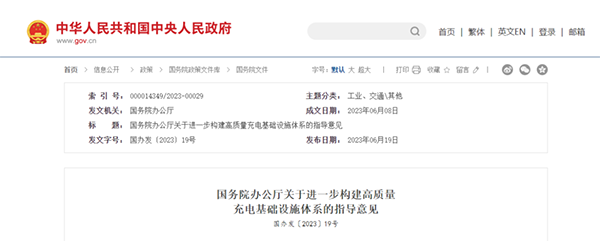

近日,國務院辦公廳發布《關于進一步構建高質量充電基礎設施體系的指導意見》,意見指出:到2030年,基本建成覆蓋廣泛、規模適度、結構合理、功能完善的高質量充電基礎設施體系,有力支撐新能源汽車產業發展,有效滿足人民群眾出行充電需求。
國家政策的驅動和新能源汽車的發展,讓充電樁的市場需求呈爆發式增長,越來越多的投資者開始投建充電站。那么從0-1投建充電站都有哪些操作步驟和流程細節?今天為大家整理了一份“充電站”投建的流程細節,希望對你有所幫助!
總的來說,投建一家充電站需要五大步驟:
1、準備工作
考察場地、簽訂合作協議
2、備案申請
發改委備案,供電局備案
3、土地審核
國土資源局審核,明確土地歸屬
4、電力申請
電力局申請電力
5、驗收確認
電力公司現場驗收,檢測充電樁
01、準備工作

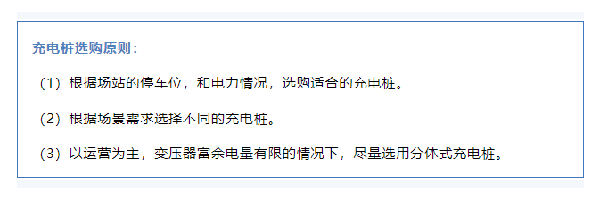

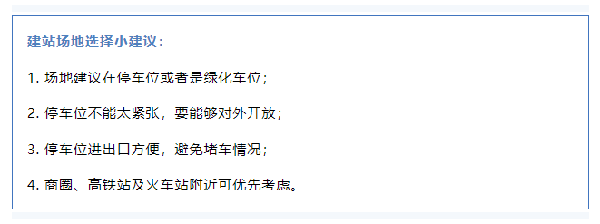

在確定投建前,建議實地考察待選的場地,與場地所有方簽訂充電站建設合作協議。根據場地和車流量等實際情況,確定建設規模和充電樁數量。

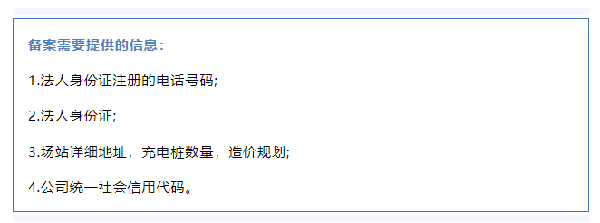

02、備案申請
前期準備工作做好以后,就可以到省、市監管平臺進行備案,然后到地方發改委提交資料。通過各部門的審批以后,就可獲得備案證了。

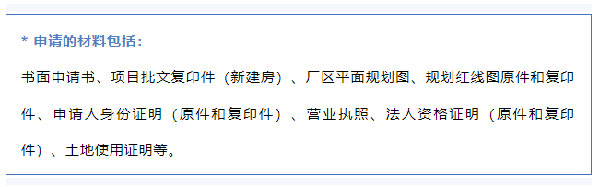

03、土地審核
拿到備案證后,就可以到國土資源局進行土地合法性審核,明確土地性質和產權歸屬。明確目標土地的合法性后,再到規劃局做土地使用審核。
04、電力申請
拿到上述幾個流程的資料后,可以帶上資料到電力局進行申請。電力局會對以上材料進行審批,審批完成后,即可出具相關文件,之后就可以施工了。
電力申請具體流程及所需素材如下:
1.根據企業內的容量進行分配,計算出變壓器的容量;
2.項目負責人到供電營業廳填寫申請表,遞交相關申請材料;
3.供電公司一星期后進行現場勘察,確定供電方案。一般高壓單電源15個工作日,高壓雙電源30個工作日內,供電公司向企業提供書面的供電方案答復單(或《供電方案協議》);
4.由企業自行委托有設計資質的設計單位設計,向設計單位提供材料;
5.企業交納費用;

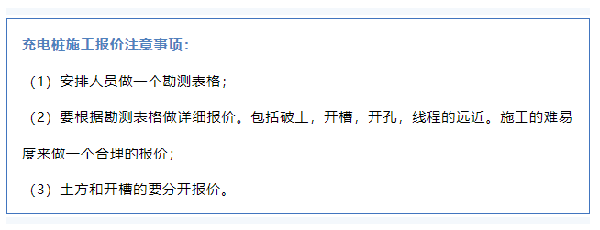

6.由企業自行組織招標采購符合國家產業、行業規定的設備,自行委托有相應施工資質的單位進行施工,施工單位的施工資質證明材料應在施工前報供電公司審核,并向供電公司提供開工報告后,方可進行施工;

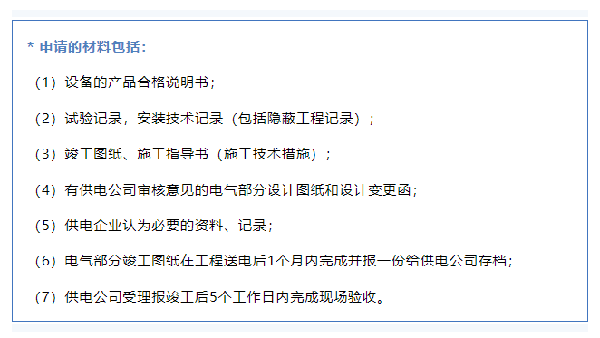

7.工程竣工后,企業可提交下列文件,報竣工驗收;
8.如需進行整改,由企業依據現場驗收整改意見組織整改,整改結束后重新報竣工并重新驗收,需交納復驗費;
9.工程驗收合格后,企業與供電公司簽訂供用電合同及電費結算協議,企業需提供以下資料:
10.受電工程驗收合格并辦理相關手續后5個工作日裝表接電。
05、驗收確認

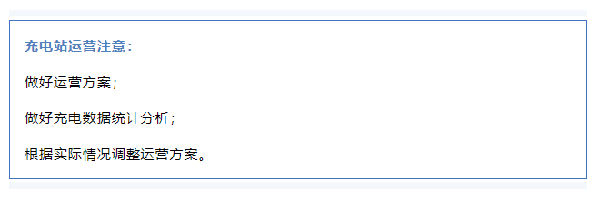

充電站施工完成后,電力公司會進行驗收,包括標識、招牌、消防器材等。驗收后通電,然后再由第三方檢測機構對充電樁進行檢測,并且對應出具測試報告,完成后就可以上線運營了。
以上就是投建充電站的五大主要流程,不過每個地方的政策會有所不同,需要具體問題具體分析,建議投資者們在準備項目投建前,一定要詳細了解項目所在地的政策情況。
當然也可以根據場站需求和示范性的作用,配置光伏雨棚和儲能系統,構建光儲充一體化綜合電站,通過以新能源為主體的交直流融合的微電網,大力推動清潔能源的優先使用。如永泰數能的光儲充城市驛站,基于能源互聯網的設計理念,整合光伏、分布式儲能系統和液冷超級充電樁等,實現“源、網、荷、儲”協調運行,采用華為液冷超充技術架構與永泰數能系列充電槍終端集成,可實現充電10分鐘,續航500公里。
關于永泰數能光儲充城市驛站
光儲充城市驛站集光伏發電、儲能、智能充電為一體,兼具車主商務、休閑、社交等功能,并在此基礎上開展新能源車充換電設施及多種商業運營模式的實踐和示范??捎行Ы鉀Q充電車位少、充電慢等問題;在“增加充電車位”和“提升盈利水平”的同時還具備限電停電等極端情況下的“應急保障”功能。
可以最大化實現光伏綠電的就地消納,解決充電場站變壓器增容難題,同時還可以減少充電場站高峰期集中充電對電網帶來的明顯沖擊,提升電網的穩定性,從而為整個電站降低用電費用,獲取建站運營周期的最大收益。
